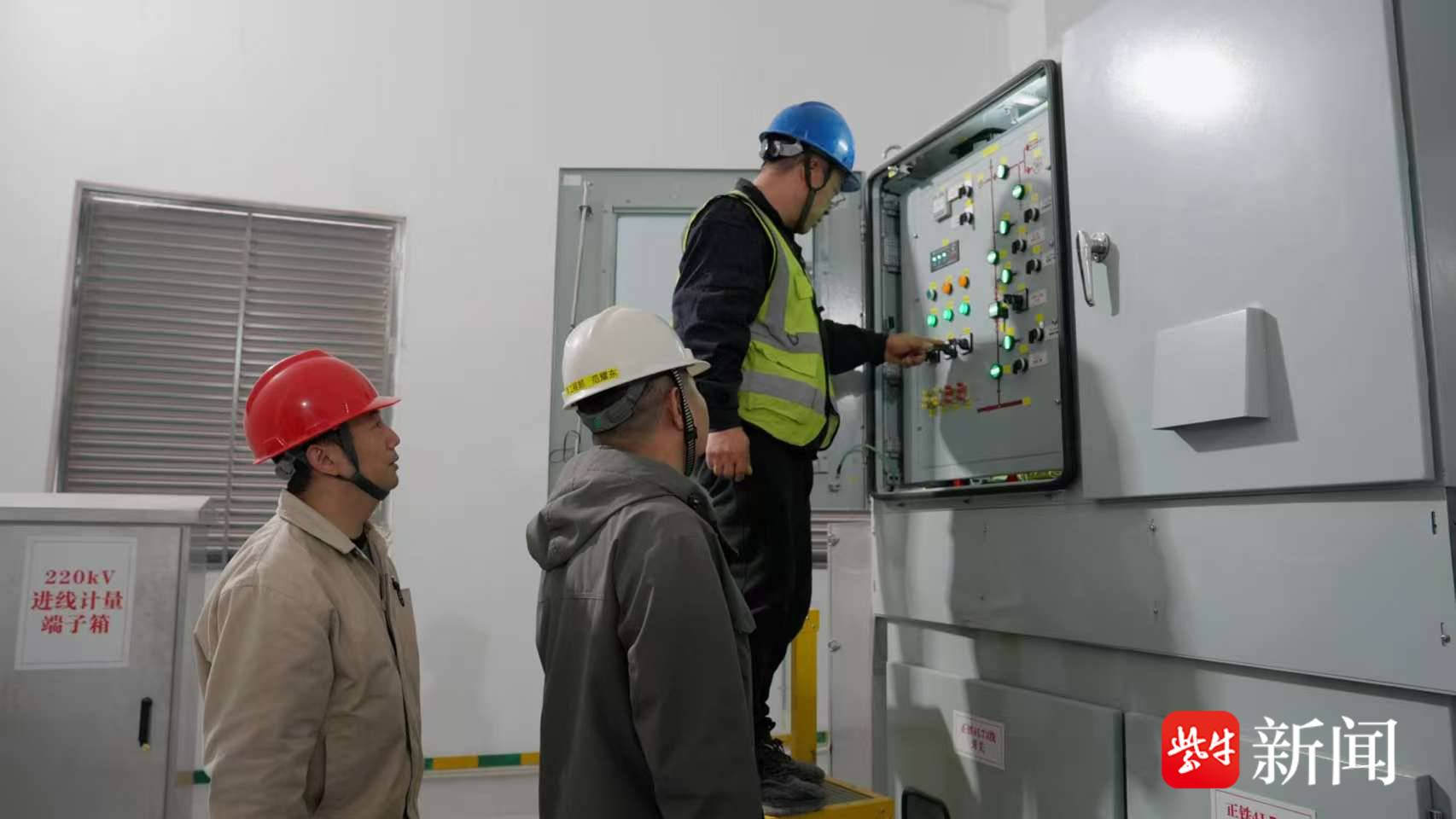

5月1日,国网苏州供电公司顺利完成苏州正力新能电池科技有限公司220千伏业扩项目送电,为该企业总投资100亿元建设的高比能快充汽车动力锂电池制造项目筑牢电力支撑,助力项目正式迈入满产“快车道”。
江苏苏州正力新能电池科技有限公司2019年落户常熟高新区,是一家专注于动力电池、储能电池及航空电池研发制造的高新技术企业。2025年,该公司立项的高比能快充汽车动力锂电池制造项目被列入江苏省重点项目,建成后每年可满足约50万辆新能源汽车的动力电池需求。如此大体量的项目,用电保障是关键,对供电可靠性、容量和及时性均提出了极高要求。
![]()
“针对正力新能项目负荷预计达118.2兆瓦的需求,公司多次组织技术团队深入现场勘察,并提前介入可研评审,优化线路接入方案,确保业扩项目建设精准适配企业用电需求。”国网苏州供电公司建设部专职樊世通介绍。据了解,该业扩项目起于220千伏铁琴变电站,止于正力新能公司220千伏正能变电站,线路采用架空+电缆方式,总投资约5400万元,建设重点包括扩建220千伏出线间隔1个,新增架空线路2940米、电缆275米。
“我们始终坚持‘电等项目’理念,运用‘项目长’服务机制,把这项业扩项目列为建设重点,成立工作专班,在掌握正力新能项目立项信息后就超前介入、主动对接。”国网苏州供电公司营销部副主任周磊介绍。早在2025年2月,公司就会同常熟高新技术产业开发区管理委员会,协同推进电缆管沟建设与迁改工作;同年5月接到企业正式用电申请后,迅速响应、精准施策,细化项目各时间节点,为项目提供立项管理、资金保障、工程建设、物资供应、验收送电“一条龙”服务,全流程、全方位保障建设质效。
![]()
施工期间,公司在作业现场倒排工期、挂图作战,制定“日计划、周考核”机制,每日召开线上碰头会,对滞后施工子项当日预警、隔日纠偏。验收环节采用“完工一段、验收一段、整改一段”的分段验收模式,最大限度压缩建设时间,最终仅用1年便完成了该业扩项目的全部既定任务,较原计划工期提前整整2个月,以高效服务跑出了重大项目电力保障的“苏州速度”。
今年以来,国网苏州供电公司全力服务省市重大项目,帮助企业提升接电速度、解决用电难题,目前已完成送电19项。下一步,公司将继续深化大客户“定制化”服务,通过更早介入、更深协同、更柔适配,护航更多新能源产业链上下游企业在苏州这片热土上扎根、拔节、成林,让每一度电都能跑在项目前面,成为产业向上突破的坚实支撑。
通讯员 薛统宇 扬子晚报/紫牛新闻记者 梅方滢
