6月的清晨,早读铃声响起,朗朗读书声从江苏宿迁泗洪洪泽湖路实验学校的教学楼里传来。

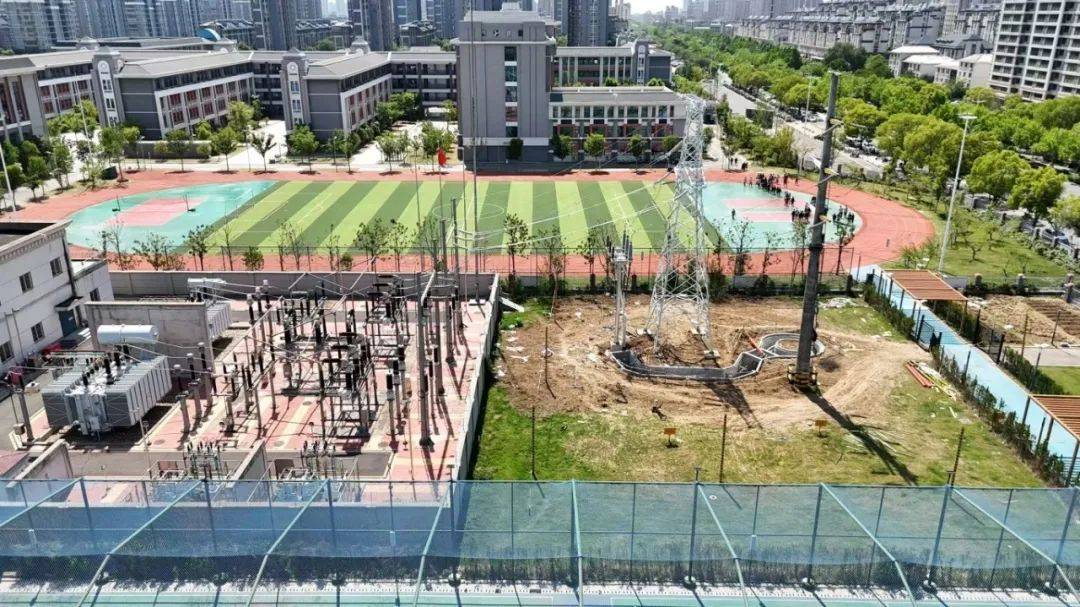

从初三(2)班的窗户向外望去,醒目的黑色围栏围住了110千伏三里变电站,站内,穿着米色工装头戴安全帽的电力工人们正忙碌着。


他们是江苏省送变电有限公司的工作人员,手中正忙碌的是一场迎接中高考的电力施工“静音”攻坚战。



被校园环抱的施工主动脉

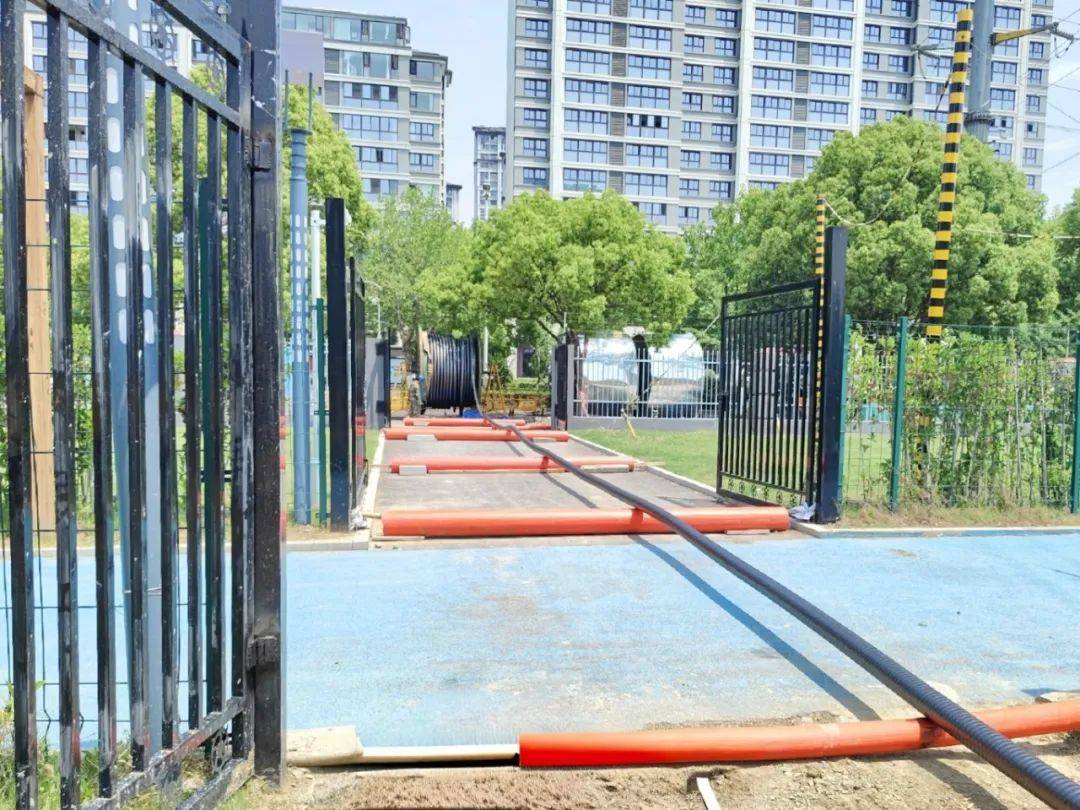

利民~三里110千伏线路电缆工程,需要开挖地面,并新敷设长1.745千米的电缆。工程投运后将有效缓解泗洪县日益增长的用电负荷压力,改善区域网架结构,提升供电稳定性与韧性。


然而,当施工图纸徐徐展开,土建项目经理丁楚的眉头却越皱越紧。工程关键节点的施工场地被洪泽湖路实验学校紧紧包围。


学校北侧的狭窄通道,既是学生前往篮球场的必经之路,也是施工机械进出的唯一通道。



每一声机械轰鸣都可能打断课堂的宁静,每一次材料运输都不能影响孩子们的通行安全。更令人焦灼的是,工程计划于高考前三天投运。


工期容不得半点延误,教学也容不得半分嘈杂,在日常教学时段,施工队必须“静音隐身”。


披星戴月护校园安宁


为最大程度减少对教学秩序的影响,施工项目部反复研讨后,最终制定出一套“错峰施工”方案:将施工时间严格控制在学生放学后的17:30至22:00以及周末全天。


丁楚将此概括为:学生在上课,我们在潜伏;学生放学了,我们才冲锋。

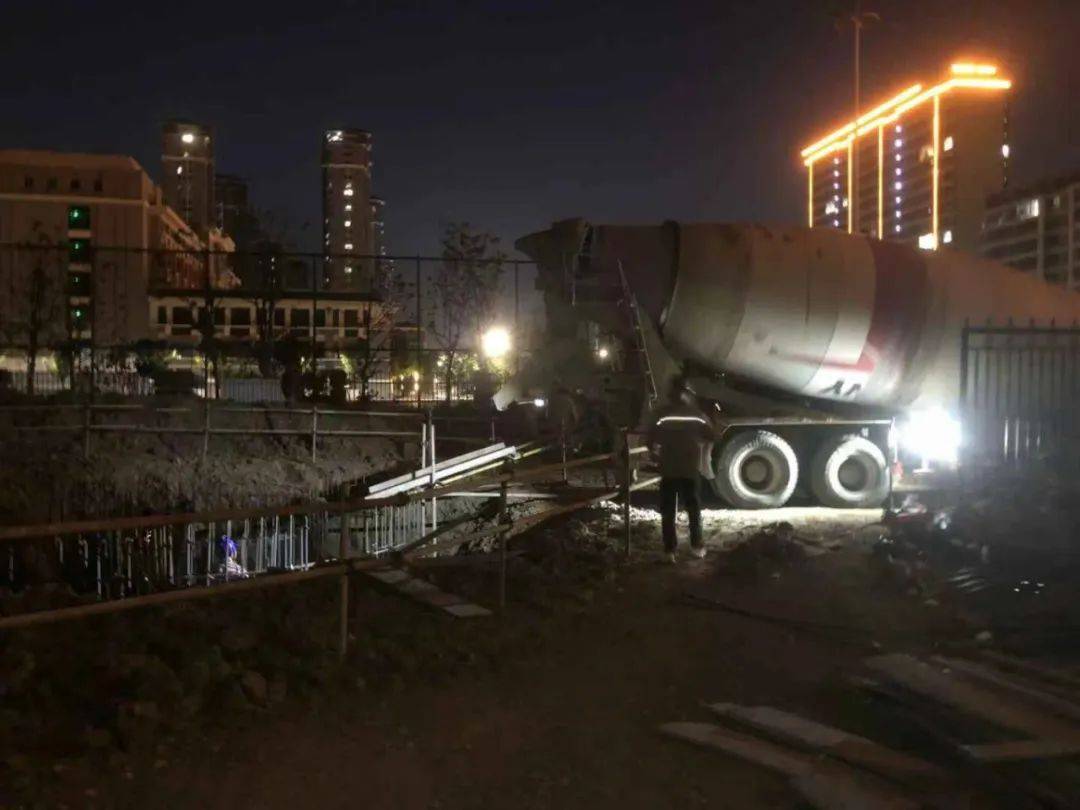

夜间作业

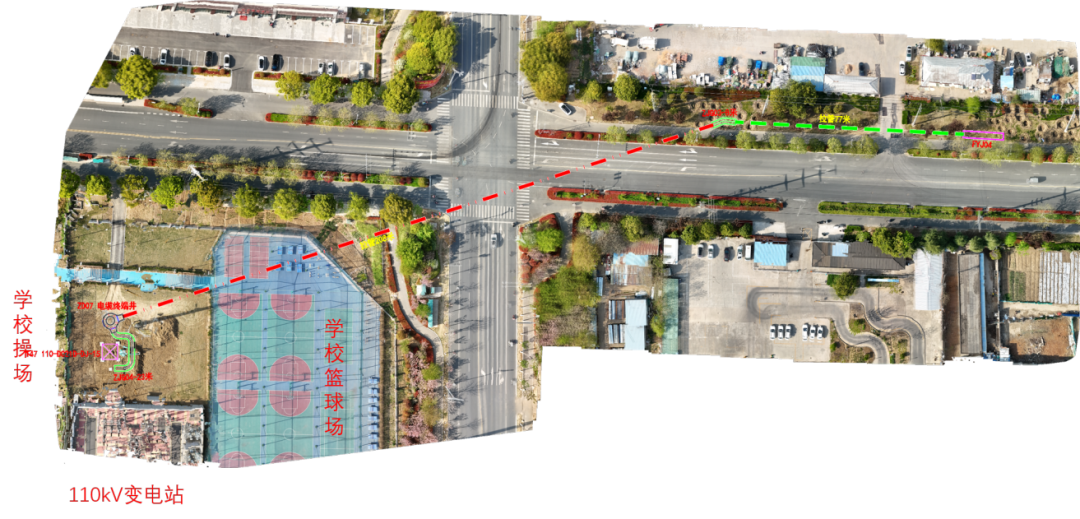

斜穿洪泽湖东大街到学校里面的施工尤为“惊险”:地下塞满了自来水、煤气、通信等各种重要的管道和线路,密密麻麻挤在一起,稍不小心就可能挖断。

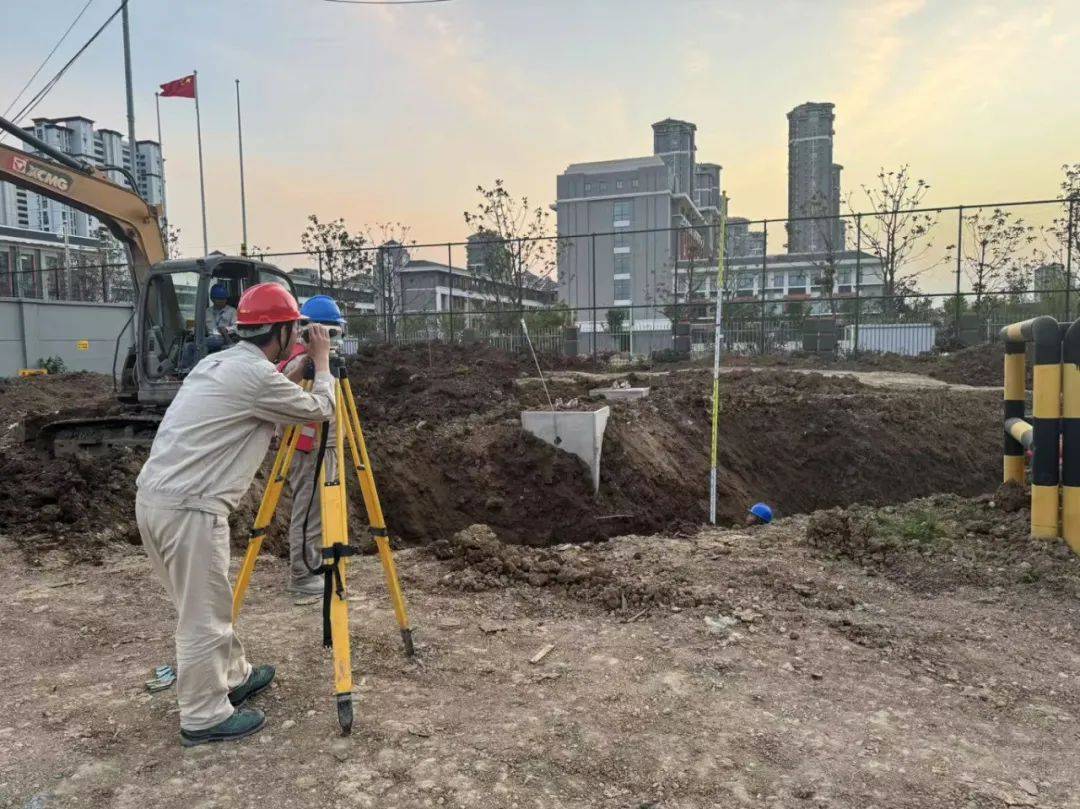

为了安全穿过这片“管线丛林”,项目团队做了双重保障:一方面,用精密探测仪准确定位地下的管线位置;另一方面,在关键地方先挖开一小块进行验证。


基于验证勘测数据反复修改方案四次后,项目部最终确定了最安全、最优的穿越路线,从根儿上避免了风险。


施工方法上,施工队用上高科技钻管技术,成功地在布满各种地下管线的复杂区域实现了精准穿越。



在T47号终端井的施工现场,旁边就是高压带电线路,风险很高。项目部现场安排专门的安全员全程盯守;科学地架设限高防护栏,确保与带电线路安全隔离,实行“人工监控+物理防护”的双重保险。

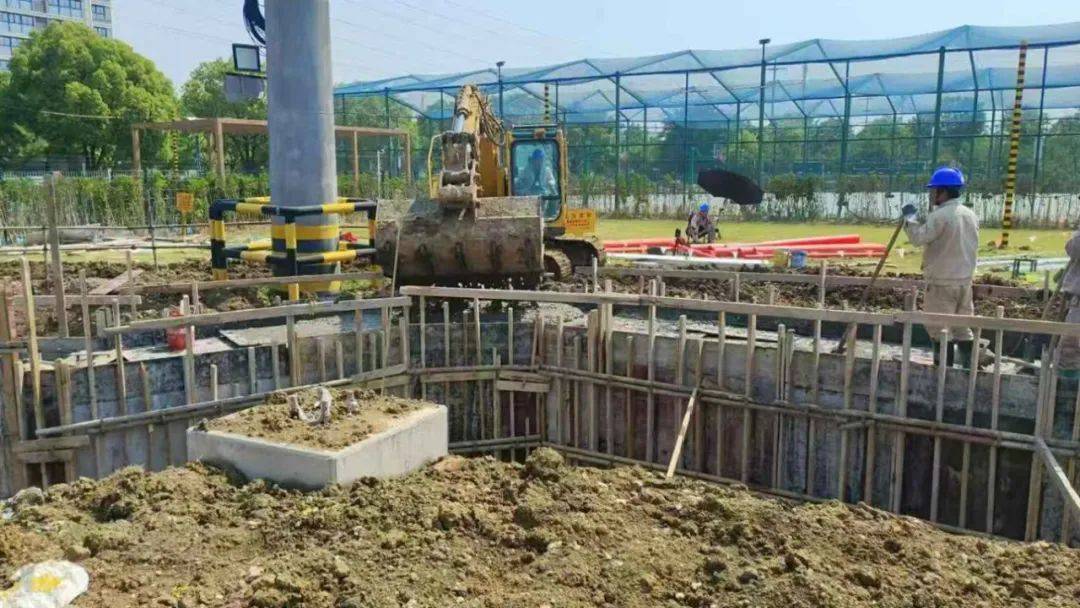

此外,因旁边有老旧钢管塔,作业空间非常狭小。施工队灵活变通,采用“小型挖掘机配合运输车”协同作业的方式,在狭小的空间里灵活操作,顺利完成了任务。



施工过程中,团队严格落实绿色理念,使用低噪声设备、防尘网覆盖和100%固废回收措施,将噪声控制在70分贝以下,真正做到了“静悄悄”的文明施工。


相较于传统明挖方式,该技术不仅提升了施工效率3倍以上,还减少了土方开挖量,避免对校园道路造成破坏。


三天三夜的攻坚突围


随着5月30日停电时刻的到来,端午假期的“攻坚战”正式打响。


在短短三天的假期里,施工团队肩负着终端塔组立、零档线悬挂、电缆登杆、电缆附件安装、电缆耐压试验等重要任务。

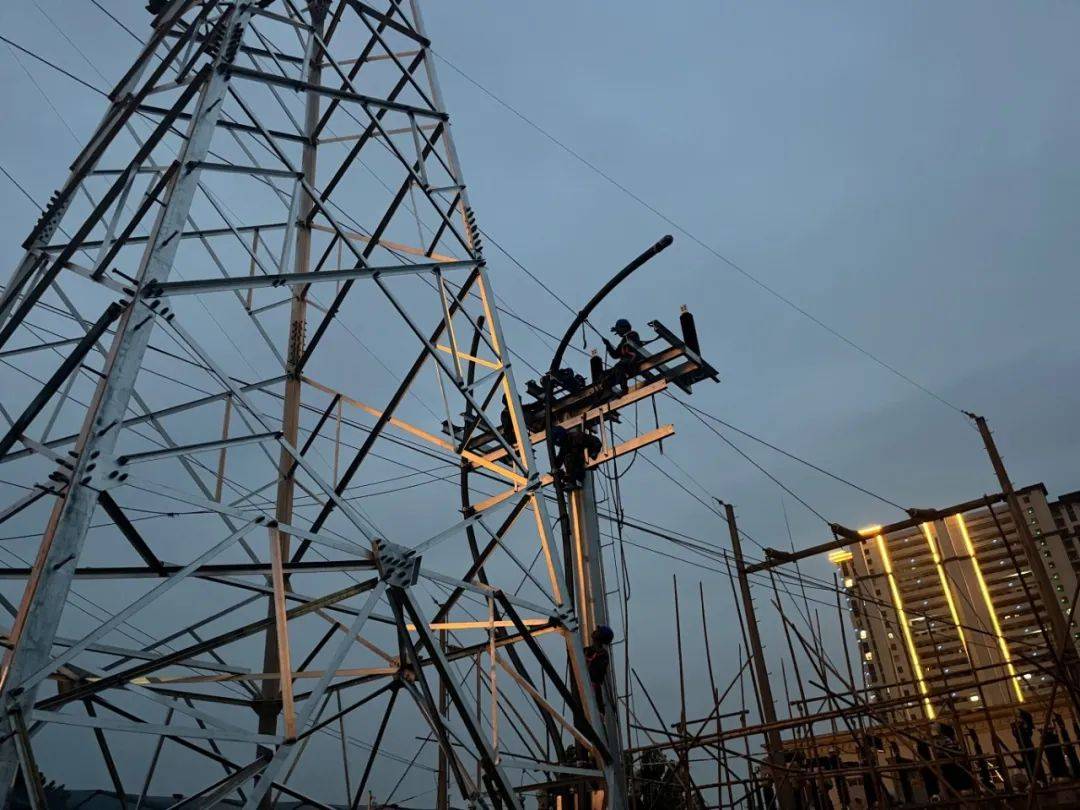

5月31日天刚微微亮,吊车的长臂刺破天际,第一根主材在晨曦中缓缓升起。螺栓穿过孔洞的清脆声响,如同节拍器般开始着立塔作业。


施工现场虽紧凑却如交响乐团般有序:经验丰富的技术员挥动指挥棒,横担在钢与铁的碰撞中稳步吊起。当最后一颗螺栓拧紧到位,整座铁塔如展翅雄鹰傲然矗立。傍晚,零档线及电缆终端平台安装完毕,施工场地顺利从线路班组移交至电缆班组。



6月1日清晨,细雨不期而至。


根据规范要求,空气湿度超过80%将影响电缆终端头制作的质量,原本已紧张的工期迎来了更大挑战。


“不管多大困难,今天都得做掉!”电缆班组负责人殷蔚坚定地说道。

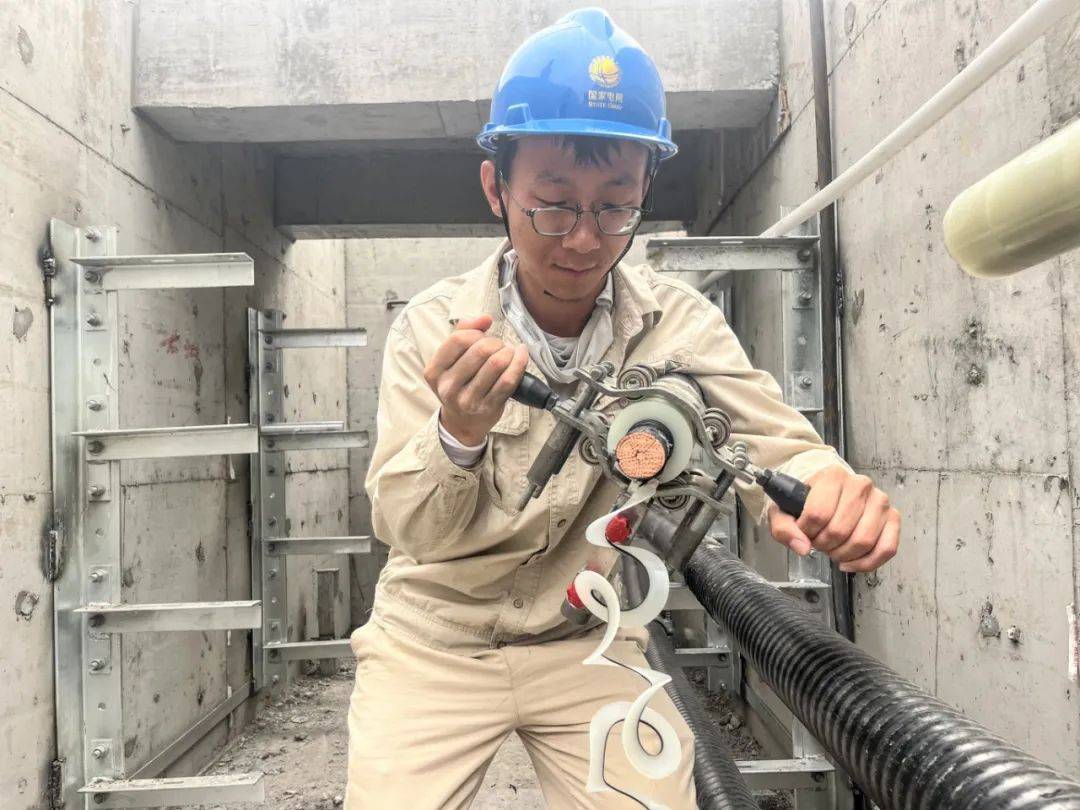

项目团队迅速启动应急预案,作业区快速搭建起临时防雨棚,并配备除湿机和湿度监测仪。与此同时,施工人员如同雕刻大师,严格按照厂家技术规范操作,将电缆绝缘层及半导电层表面粗糙度控制在0.5微米以下,并抢在雨势加大之前完成了电缆预处理阶段的所有工序。



6月2日下午,工作群传来了振奋的消息:“利民-三里110千伏线路工程,T15-T16、T46-T47电缆耐压局放试验通过”。


这标志着电缆耐压试验正式通过,电缆班的端午攻坚战顺利完成,整个工程已具备全面投运的条件。


6月4日清晨,最后一块警示牌撤离校园,施工队员们悄悄在铁塔上系上了红色祈福带。当高考首日的阳光照亮教室,坐在考场里的学生们不会知道,校园外那座崭新的终端塔曾在多少个夜晚里“悄然生长”。
