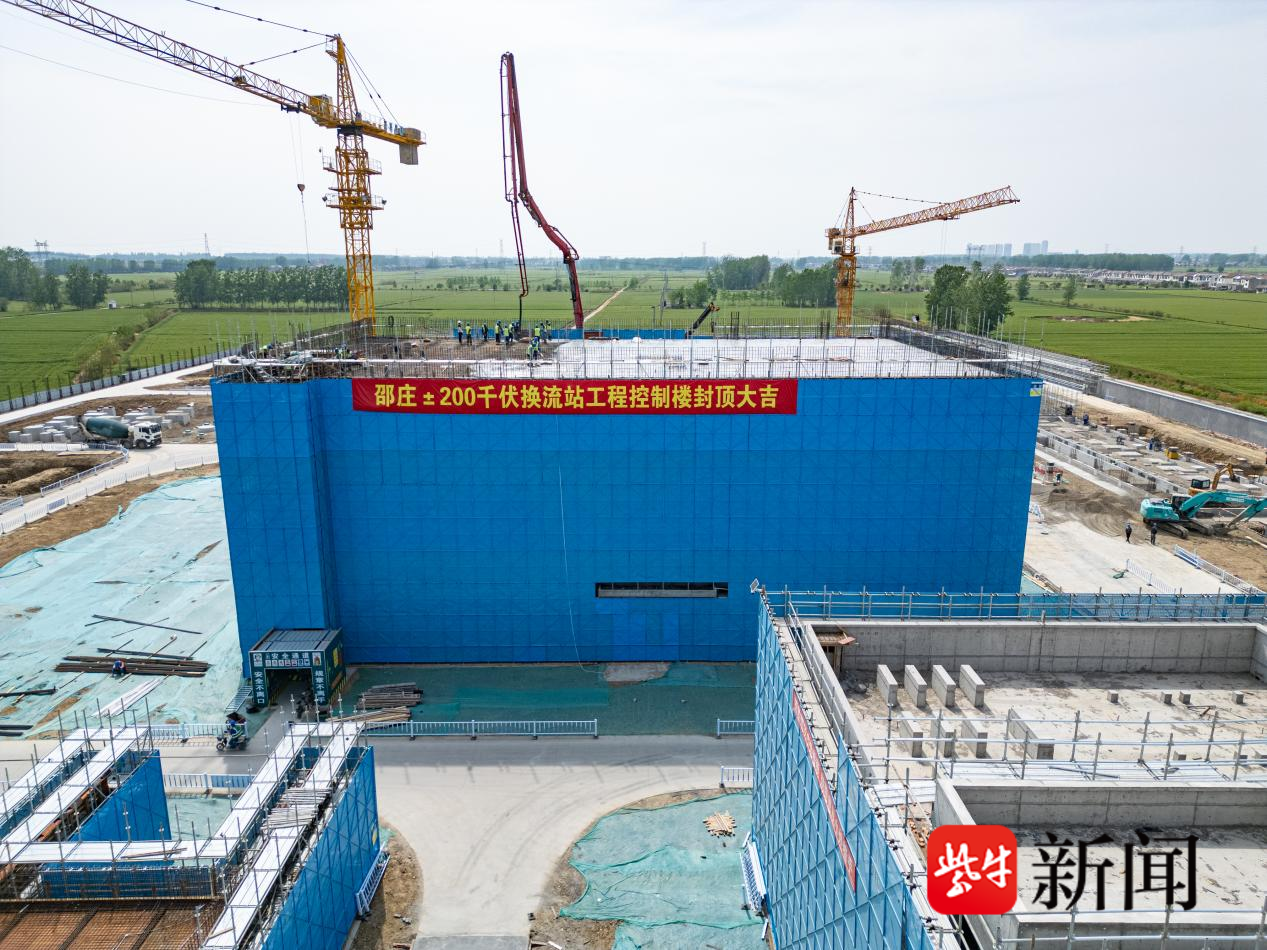

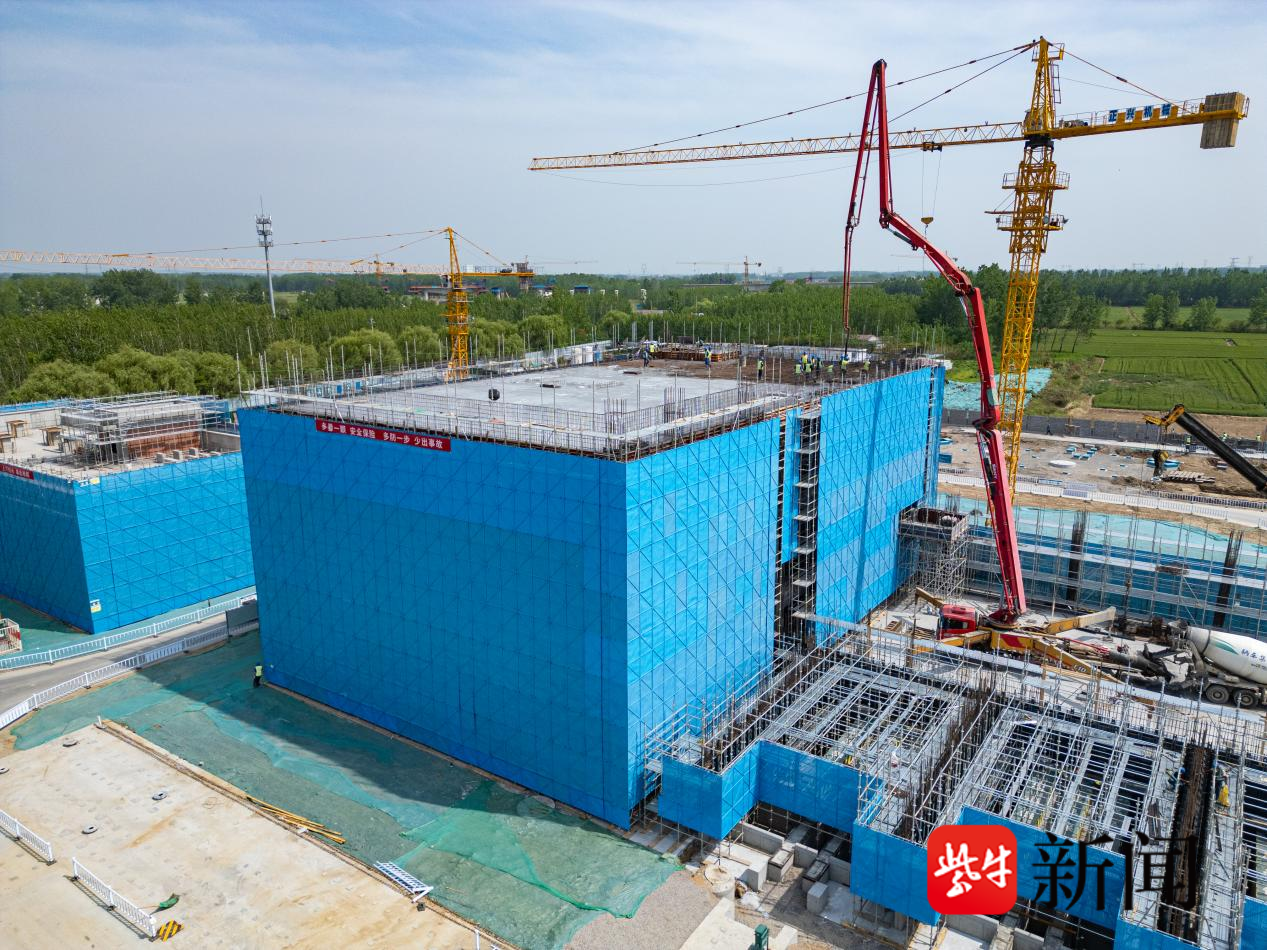

4月29日,由江苏省送变电有限公司承建的邵庄±200千伏换流站工程主控楼主体结构顺利封顶,标志着项目建设取得重要阶段性成果。
邵庄换流站是扬州至镇江±200千伏直流输电二期工程的送端换流站,也是国内首个高压交直流混联电网示范工程的重要组成部分。项目预计于2026年4月建成投运,届时将优化苏北新能源电力配置,助力苏南能源结构转型,提升江苏省新能源消纳能力。
作为换流站的核心建筑,主控楼承担运维调试及系统控制等关键功能。该建筑采用三层钢筋混凝土框架结构,长42.5米,宽24.2米,建筑面积3275平方米,建筑高度18.9米。自2025年3月13日启动主体施工以来,该公司通过科学组织与精细管理,历时48天实现封顶目标。
施工过程中,该公司严格把控节点目标,积极与业主、设计单位沟通,通过倒排工期、周例会和日收工会等方式,将任务细化到天,确保进度可控在控。同时,强化技术交底与过程管理,严控原材料质量、脚手架搭设、模板加固及混凝土浇筑工艺,确保施工质量符合标准。
针对冬季基础施工的低温挑战,该公司采取动态保温、加强温度监测及强度检测等措施,有效避免混凝土冻害及强度不足问题。进入主体施工后,面临工期紧张、交叉作业和风险作业多等难题,该公司采取“保重点、攻难点、抓要点”的原则,及时优化施工计划,制定应对方案,适当调整工序,确保主控楼按时保质完成封顶任务。
主控楼封顶为后续设备安装、调试工作争取了宝贵的时间,奠定了工程按期投运基础。下一阶段,该公司将重点评估夏雨季降水、高温酷暑、强风天气等极端气候对工期的影响,通过全流程跟踪管控和精准资源调配,确保工程按计划安全高效推进。(徐中权)
