鏖战高温破难题,宿迁万达实业全速推进宿迁学院新校区供电线路迁改工程

来源: 紫牛新闻

2026-08-06 12:24:00

为保障宿迁学院新校区如期顺利搬迁,根据市政府统一调度,近日,宿迁万达电力实业有限责任公司(以下简称“宿迁万达实业”)全力推进新校区110千伏供电线路迁改工程。目前,项目铁塔基础、电缆管沟等土建施工已顺利收官,为工程按期投运奠定坚实基础。

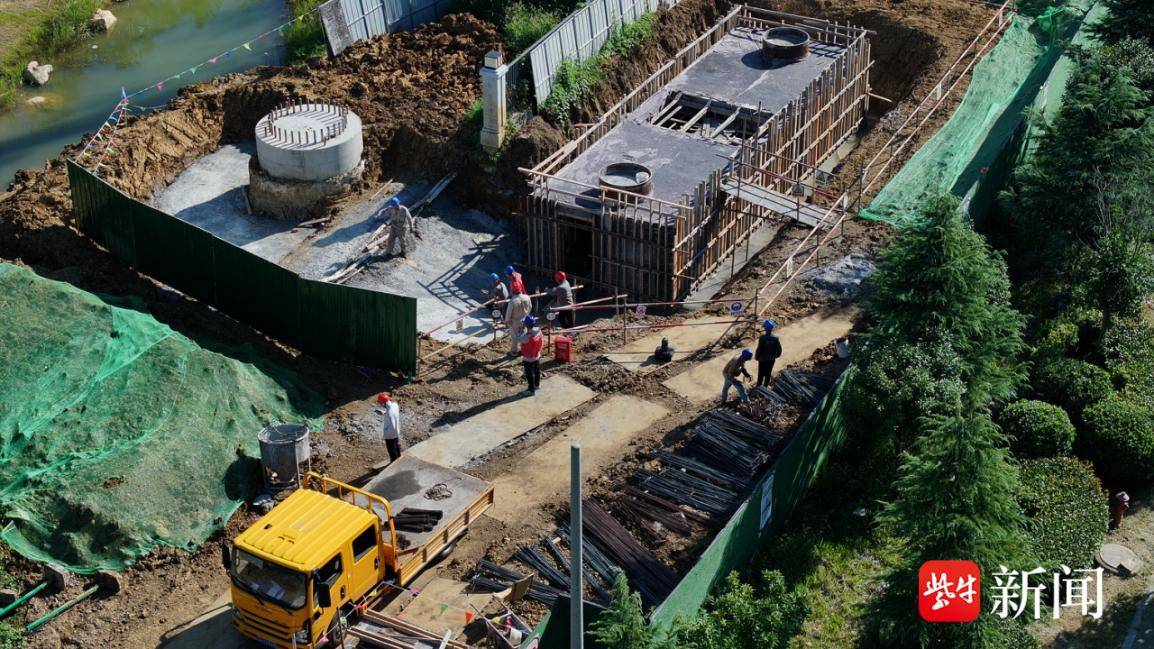

本次工程维持110千伏盛叶7M28线、卓叶7W3线一次系统方案不变,重点对110千伏盛叶线86#至87#、同杆架设的卓叶线94#至95#路段实施入地改造。工程新建双回110千伏电缆路径0.3155公里,拆除老旧架空线路0.27公里,综合运用排管、拉管、电缆沟等多种敷设工艺,配以高规格阻燃电力电缆,通过新建两处电缆终端杆实现架空线路全线入地,精准契合新校区整体规划。

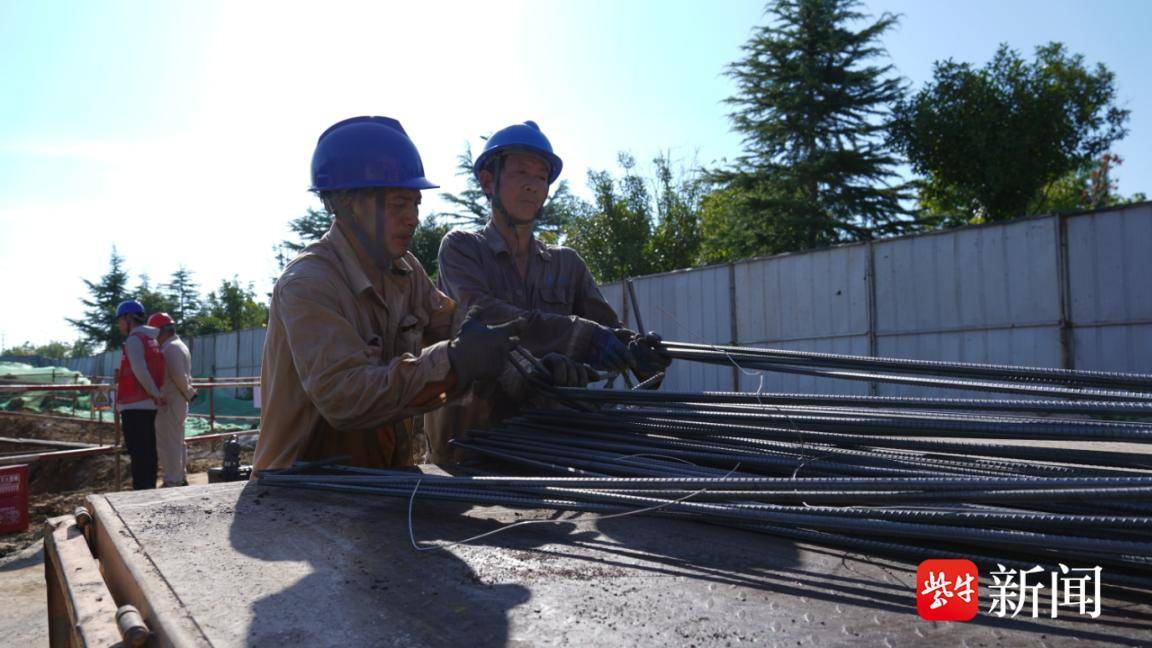

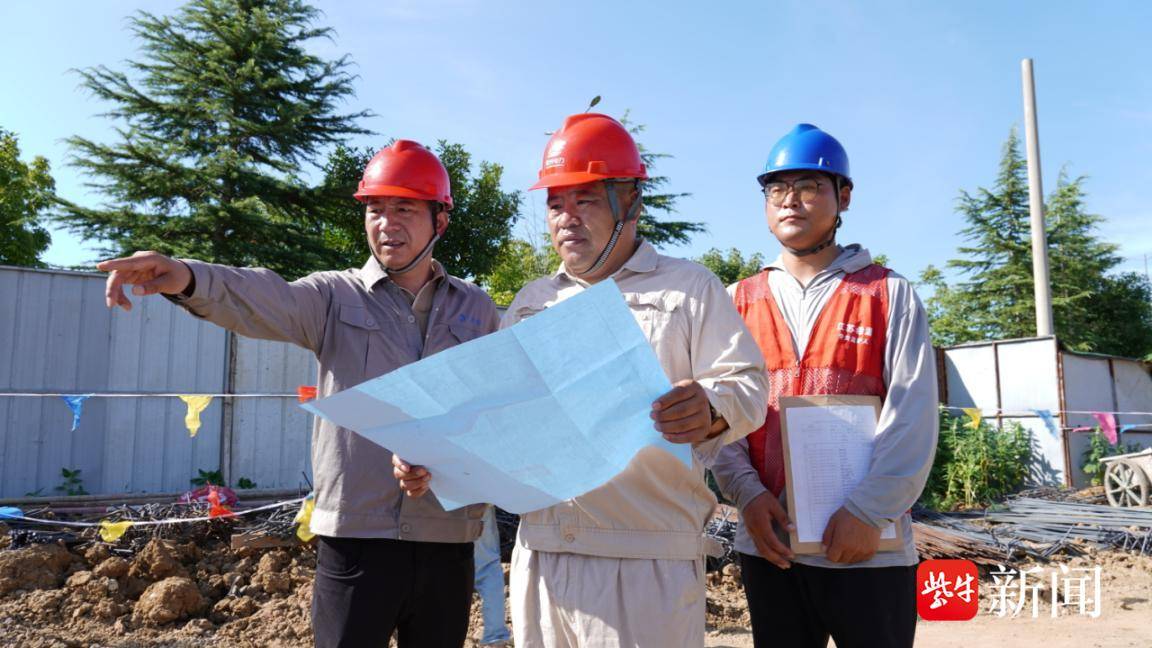

施工面临地质复杂、场地受限、高温酷暑等多重挑战。据项目现场负责人赵新国介绍,施工现场上层为粘土砂夹层,下层为坚硬岩石,地质条件极为复杂。灌注桩施工深度达16.3米,因遭遇坚硬岩层,钻进效率大幅降低,岩层段每两小时仅能推进40公分。单根桩基施工耗时由常规的10小时增至40小时,工期压力凸显。此外,原有施工通道不畅导致大型设备无法进场,团队因地制宜,全程精细化施工,做好沿线绿化带及道路保护,最大限度降低施工对校园环境的影响。

面对持续高温天气,施工团队科学统筹、精准施策,优化施工方案与人员排班。采取错峰施工、多班轮换作业模式,每日凌晨4点开工、9点休工,下午4点后再次进场作业,抢抓早晚凉爽时段集中攻坚。此外,施工现场常态化配备急救箱、藿香正气水等防暑物资,全面落实防暑降温举措,在保障施工安全与人员健康的前提下全速推进项目建设。

据悉,土建施工完成后,工程将转入电缆敷设、钢管塔组立、附件安装及设备试验调试阶段。下一步,宿迁万达实业将持续攻坚、精益求精,严控施工质量、严守安全底线,确保工程按期竣工投运,为宿迁学院新校区顺利开学提供坚强电力保障。 高峰
