江苏省送变电公司:全程管控促规范 打造电网结算新样板
来源: 紫牛新闻
2025-09-03 09:45:00
9月2日,江苏国信沙洲2×100万千瓦机组扩建项目500千伏送出工程(含间隔)的线路工程项目结算审计工作已顺利完成。该项目成为江苏省送变电有限公司近三年承建的500千伏基建项目中,首个在工程竣工投产后100日内完成结算的项目。
回溯工程历程,该项目自2024年9月启动建设,主要建设内容包括新建500千伏双回线路12.449公里、组立铁塔41基,于2025年5月14日正式建成。在后续收尾阶段,各环节高效推进,5月下旬设计单位完成全部竣工图纸编制,6月10日正式报送项目结算资料,8月21日顺利通过审定,全程衔接紧密、节奏有序。

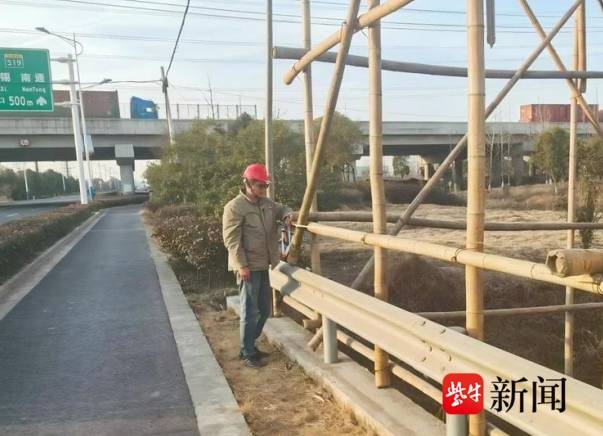

江苏省送变电有限公司员工刘磊磊在沙洲电厂送出项目施工现场进行跨越架工作量核查记录。
此次项目结算工作的高效推进,离不开各参建单位的密切协作与科学管理。作为建设单位,江苏省送变电有限公司在项目初期便开展精细策划,结合合同条款与历史经验,提前与建管、审核单位梳理潜在争议点,明确结算原则及所需材料清单,同时指导施工过程中原始资料的及时收集与规范整理,从源头为结算工作扫清障碍。
进入施工与结算阶段,该公司项目管理团队进一步落实资料留存与确认机制,按进度完成工程量确认与签证流程,并通过与监理、设计单位的密切沟通,实现工程签证与竣工草图的同步三方确认,有效避免后期补办手续的繁琐,大幅缩短图纸出版周期。在结算审核期间,该公司还多次组织集中办公与线上会议加强协调,并提前完成甲供物资核对等关键工作,为结算定案奠定坚实基础。
今年以来,该公司针对工程领域“久拖未关账”“长期挂账”等痛点问题开展了集中清理专项工作。“我们进一步明确签证流程,聚焦‘结算资料提交’‘结算审核配合’等难点、堵点问题发布指导手册,明确各流程管理要求,全力支撑省公司工程成本高效转化。”该公司经营管理部主任陈羽中说道。
后续,该公司将继续高效完成各类工程项目结算资料报送与审计配合工作,切实保障结算工作的及时性、规范性和准确性。(张鑫 刘严匀 吉京京)
